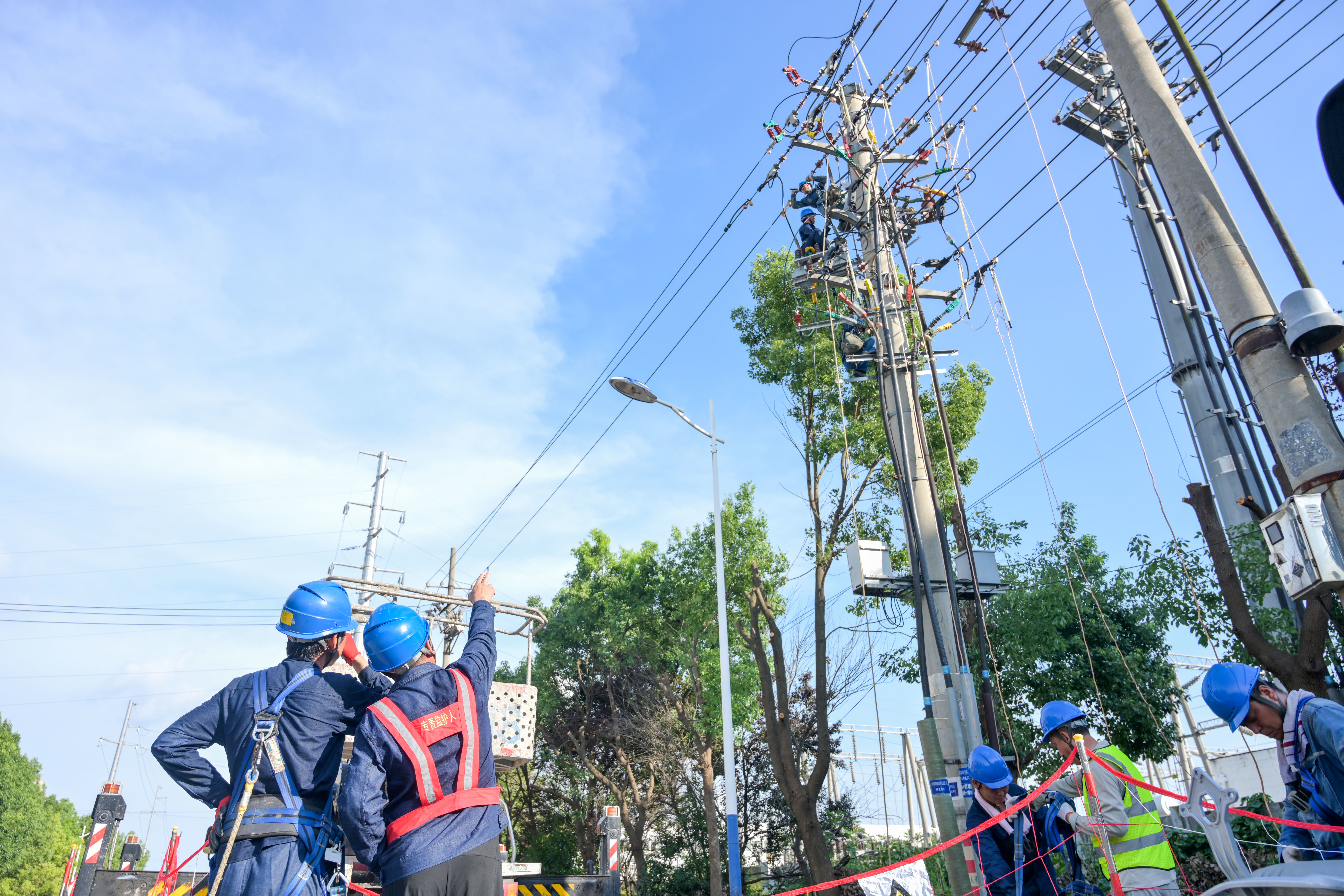

9月18日晚,位于安徽省合肥市肥西县的阳光电源股份有限公司过渡期双电源建设项目正式送电。国网肥西县供电公司立足企业实际用电诉求,多专业协同攻坚,实地勘察研判,定制经济可行的过渡供电方案,高效推进项目落地送电。
阳光电源股份有限公司是光储装备研发制造基地,产品销往全球180余个国家和地区。伴随企业规模不断增大,原有的单电源供电方式不足以匹配企业扩产发展的用电安全需求,双电源改造工作迫在眉睫。
2025年,在国网肥西县供电公司的协助下,企业制定了双电源改造计划。然而,按照原有电网规划,改造工作必须等待220千伏孵坊变电站建成后才可开展。2026年1月,在统筹营销、运检、发展多专业力量联合会审,多次上门走访、勘查现场后,该公司帮助企业制定了最经济的过渡期双电源建设方案,在不等待远期电网项目建成的前提下,精准补齐企业供电可靠性短板,保障企业安全生产零风险、产能发展零受限。

服务阳光电源股份有限公司实现过渡期双电源供电,是国网肥西县供电公司精准服务重点企业的生动实践。2026年以来,该公司深耕“阳光业扩”服务品牌,创新推行重点产业项目“一链一策、一企一策”精准服务模式,实行专属定制服务,精准解决企业用电堵点、难点。该公司常态化上门对接,提前摸清企业扩产用电需求,主动提供用电优化、能效提升、储能配套等专业建议,持续帮助企业降本增效、稳产扩产。
截至9月15日,国网肥西县供电公司已累计服务辖区重点产业扩容项目324个,完成企业用电能效优化42次,解决企业用电堵点难题50项,靶向破解重点新能源企业供电保障瓶颈,为区域实体经济高质量发展注入强劲电能动力。(许沁蕊)
